Zaczynam dziś pracę nad lampionem i pomyślałam sobie, że fajnie byłoby pokazywać Wam krok po kroku, jak powstaje nie tylko sama makrama, ale również jej projekt. Wyplatając ze mną makramy z wideo tutoriali, widzicie już końcowy etap pracy, a wszystko co prowadzi do tego momentu, zostaje w filmie pominięte. Czynności przygotowawcze prowadzące do powstania każdej makramy są równie ważne jak sam proces wyplatania.
Dziś jest 18 kwietnia – Dzień pierwszy – PROJEKT.

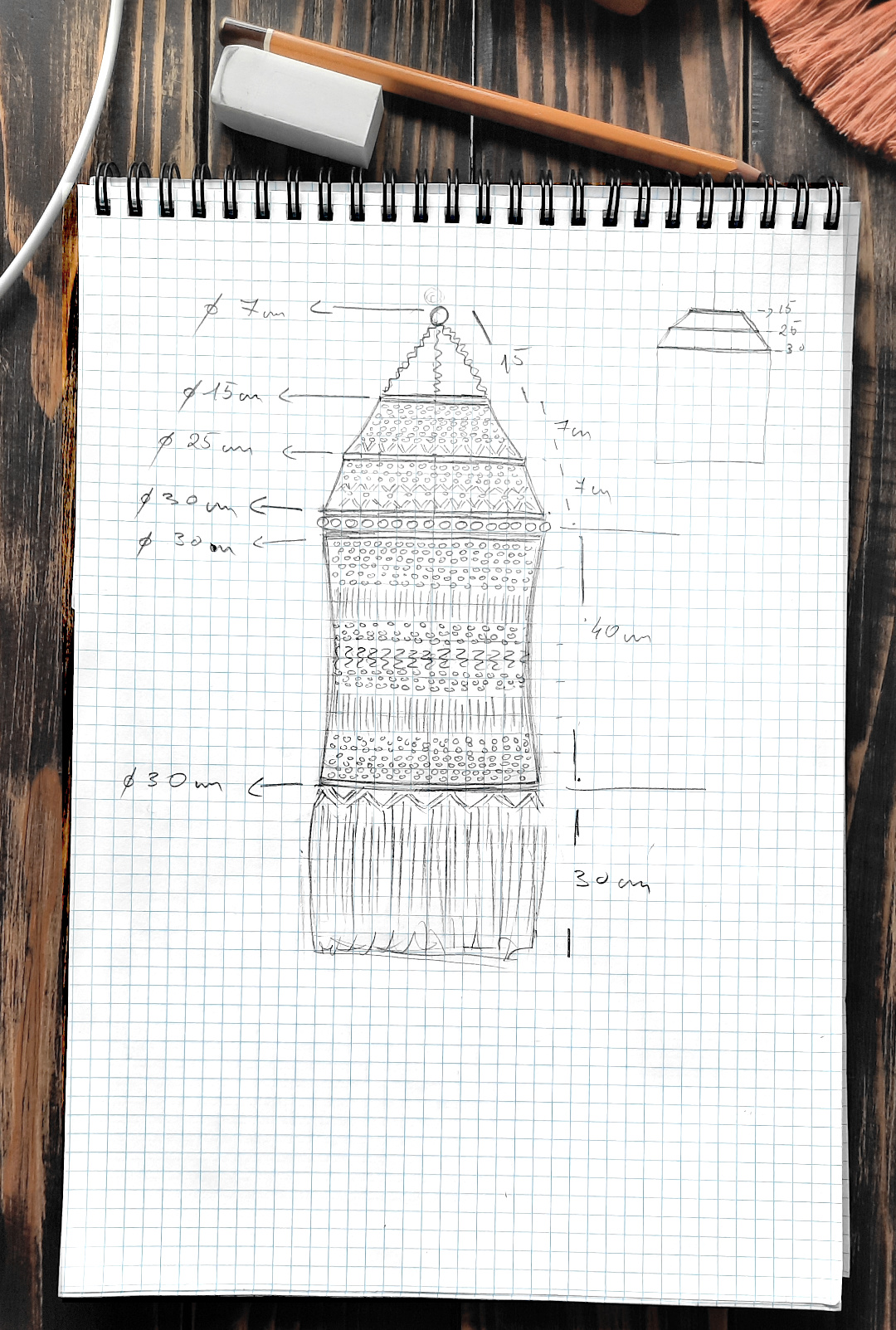

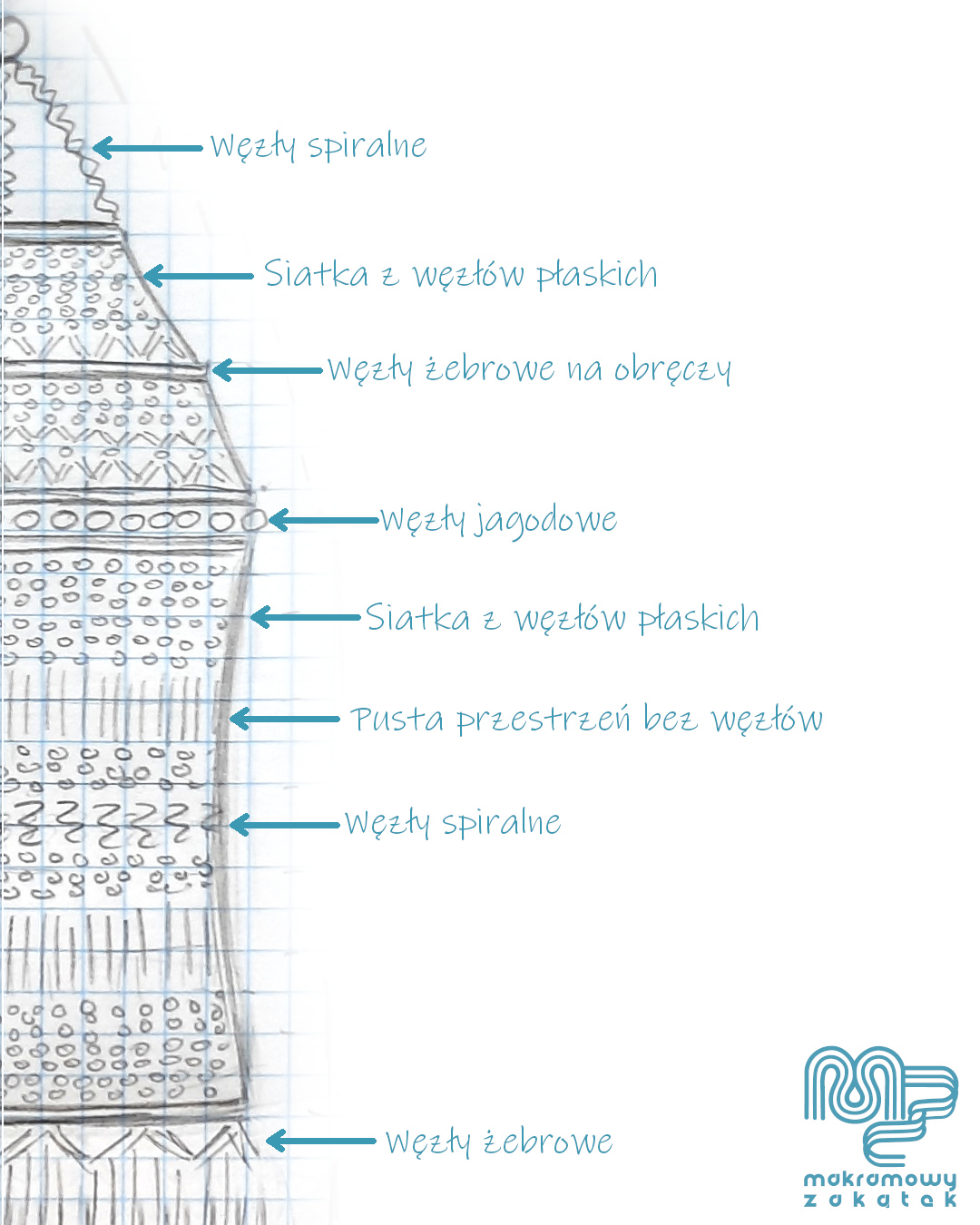

Pracę zaczynam od narysowania projektu. Na kartce w kratkę staram się zarysować kształt makramy mniej więcej zachowując proporcje. Przyjęłam sobie, że jedna krateczka to 5 cm makramy w rzeczywistości. Mam też opracowane szkice węzłów. Chociaż szkice to za dużo powiedziane. Są to bardziej umowne znaki, które zawsze odpowiadają za te same węzły.
W projekcie staram się również przewidzieć wielkość makramy. W przypadku lampionu zakładam, że długość głównej części wyniesie 40 cm, góra podzielona na trzy części w sumie zajmie ok 30 cm i dolna część z frędzlami też 30 cm.
20 kwietnia – PRÓBA WZORU I PLANOWANIE DŁUGOŚCI SZNURKÓW
Przyszedł czas na urzeczywistnienie mojego lampionu. Zawsze, ale zawsze robię próbę nowego nowego projektu. Po tylu latach makramowania potrafię mniej więcej przewidzieć zużycie sznurka na dany projekt, ale życie nauczyło mnie, że to „mniej więcej” zbyt często okazuje się „za mało”.
Próbę podzieliłam na sobie na etapy i do każdego z nich cięłam oddzielne sznurki.
Etap I – zawieszka lampionu
Na zawieszkę składają się cztery słupki z węzłów spiralnych. Długość słupków zaplanowałam na 15 cm więc sznurki wiodące, to te które znajdują się wewnątrz słupka, tnę na 40 cm:
- (długość słupka) 15 cm + 5 cm (zapas na mocowanie sznurka) x 2 (bo ucięty sznurek składam na pół) = 40 cm
- Otrzymuję: 40 cm (sznurek ucięty) -> 20 cm (sznurek roboczy)
- Do 2 sznurków doliczam jeszcze 100 cm na oplecenie obręczy mocującej
- Finalnie otrzymuję sznurki 2 x 40 cm i 2 x 140 cm
Sznurki wiążące, czyli te którymi zaplata się spiralę, tnę na 180 cm. Przy robieniu spiral zakładam sześciokrotną długość zużycia sznurka:
- (długość słupka) (15 cm x 6) x 2 (bo ucięty sznurek składam na pół) = 180 cm
- Otrzymuję: 180 cm (sznurek ucięty) -> 90 cm (sznurek roboczy)
Etap II – pierwsza obręcz (średnica 15 cm)
Długość makramy między pierwszą a drugą obręczą zaplanowałam na 7 cm. Sploty jakie się tu pojawią to węzły płaskie – do połowy gęsta siatka a potem tylko duża przerwa i pojedynczy węzeł. Przewiduję potrójne zużycie sznurka (tak na ogół mam na siatce z węzłów płaskich)
- (długość splotu) (7 cm x 4) + 2 (mocowanie na obręczy) = 60 cm
- Otrzymuję 60 cm (sznurek ucięty) -> 30 cm (sznurek roboczy)
Próbę wykonuję z 8 sznurków, ponieważ przy tej wielkości sznurka, zajmują na obręczy 10 cm (dziesiątkami łatwiej liczyć). Wiem też, jaki rozmiar ma jeden węzeł. To dość istotna wiedza, która potem pozwoli przewidzieć dodawanie sznurków na większych obręczach.
- 8 węzłów = 10 cm szerokości splotu
- 1 węzeł = ok 1,2 cm
Etap II – druga obręcz (średnica 25cm)
Długość makramy między drugą a trzecią obręczą rówineż będzie wynosiła 7 cm. Wzór w zasadzie pozostaje taki sam więc planuję ciąć sznurki na tę samą długość 60 cm.
Etap III – trzecia obręcz (średnica 30 cm)
To główna i największa część makramy. Ma wynosić 40 cm. Będzie wykonana z węzłów płaskich i spiralnych. Prawie 1/4 makramy to miejsce bez splotów – prześwity w postaci samych sznurków. Zaplanowałam sznurki o czterokrotnej długości makramy plus długość frędzli.
- (długość makramy) (40 cm x 4) + 20 cm (na frędzle) x 2 (sznurek ucięty) = 360 cm
- Otrzymuję 360 cm (sznurek ucięty) -> 180 cm (sznurek roboczy)
22 kwietnia – KOŃCOWE OBLICZENIA ZUŻYCIA SZNURKA
Teraz będzie sporo matematyki. Musimy – oczywiście w przybliżeniu określić, ile będziemy potrzebować sznurka na cały projekt. Najpierw musimy zsumować długości sznurków ze wszystkich prób, z każdej obręczy. Potem obliczyć, ile sznurków będziemy dodawać na coraz większych obręczach.
Podkreślam jeszcze raz, że te wyliczenia są orientacyjnie. Pozwalają mi w przybliżeniu określić ilość potrzebnego sznurka. Po wykonaniu projektu dopiszę informację o realnym zużyciu i wyjaśnię przyczyny rozbieżności.
Etap I – ZAWIESZKA LAMPIONU
Zawieszka jak pamiętamy składa się z 4 sznurków wiodących (2 x 40 cm i 2 x 140 cm) i 4 sznurków wiążących (180). Dodajemy do nich długości sznurków z pozostałych obręczy:
Sznurki wiodące:
- 40 cm -sznurki wiodące
- + 60 cm – obręcz I
- + 60 cm – obręcz II
- + 360 cm – obręcz III
- = 520 cm
- x 4 – ilość zawieszonych sznurków
- + 200 cm na oplot obręczy mocującej (2 x 100 cm)
- = 2280 cm czyli 22,8 m
Sznurki wiążące:
- 180 – sznurki wiążące
- + 60 cm – obręcz I
- + 60 cm – obręcz II
- + 360 cm – obręcz III
- = 660 cm
- x 4 – ilość zawieszonych sznurków
- = 2640 cm czyli 26,4 m
Cięcie sznurków:
- 2 x 5,2 m
- 2 x 6,2 m
- 4 x 6,6 m
Zużycie sznurka – 49,2 m
Etap II – pierwsza obręcz (średnica 15 cm)
Na tym etapie planowania musimy ustalić ile sznurków i jakiej długości musimy zawiesić na pierwszej obręczy.
Z poprzedniego mocowania (zawieszki) zostało nam 8 sznurków, które też będą zamocowane na pierwszej obręczy.
10 centymetrowa próba składa się 8 sznurków.
Obwód tej obręczy wynosi 48 cm. Więc jeżeli od obwodu obręczy 48 cm odejmiemy 10 cm (tyle zajmują miejsca sznurki z zawieszki), to do dyspozycji mamy 38 cm wolego miejsca, które musimy wypełnić sznurkami. W 38 cm mieszczą się 3 próby po 8 sznurków, co daje 24 sznurki. Zostanie jeszcze 8 cm do wypełnienia – jest to około 3 węzły płaskie, czyli 6 sznurków. Z tej pokrętnej matematyki wchodzi do zawieszenia 30 sznurków. A teraz ustalimy ich długość.
- + 60 cm – obręcz I
- + 60 cm – obręcz II
- + 360 cm – obręcz III
- = 480 cm
- x 30 sztuk
- = 14 400 cm czyli 144 m
Cięcie sznurków:
- 30 x 4,8 m
Zużycie sznurka: 144 m
Etap III – druga obręcz (średnica 25 cm)
Obwód nowej obręczy to 80 cm. Odejmujemy obwód poprzedniej obręczy, czyli 48 cm i otrzymujemy 32 cm do zagospodarowania sznurkami. Jak już wiemy zmieszczą się nam tu 3 próby po 8 sznurków, co daje 24 sznurki. Zostaje jeszcze 2 cm miejsca na 1 węzeł. Ale myślę, że możemy go pominąć w obliczeniach.
Długość sznurków jest następująca
- + 60 cm – obręcz II
- + 360 cm – obręcz III
- = 420 cm
- x 24 sztuki
- = 10 800 cm czyli 100,8 m
Cięcie sznurków:
24 x 4,2 m
Zużycie sznurka: 100,8 m
Etap IV – trzecia obręcz (średnica 30 cm)
Obwód obręczy to 96 cm. Odejmujemy obwód obręczy poprzedniej, czyli 80 cm i otrzymujemy 16 cm przestrzeni na nowe sznurki. Zmieścimy tu jedną próbę, czyli 8 sznurków i zostanie jeszcze 6 cm miejsca. Jest to około 2 węzły płaskie, czyli 4 sznurki. W sumie zawieszamy 12 sznurków o długości 360 cm
Cięcie sznurka:
12 x 360 cm = 4320 cm
Zużycie sznurka: 43,2 m
Całkowite zużycie sznurka:
Sumujemy wszystkie sznurki:
49,4 m + 144 m + 100,8 m + 43,2 m = 337,2 m
5 maja – Lampion skończony więc zamieszczam rzeczywiste zużycie sznurka
Tak jak zaznaczałam na wstępnie powyższe obliczenia były orientacyjne ale w większości przypadków okazały się dobre.
Założenia i realia:
Etap I:
Założenia – Rzeczywistość –
- 2 x 5,2 m – 2 x 2,5 m
- 2 x 6,2 m – 2 x 6,6 m
- 4 x 6,6 m – 4 x 6,6 m
Etap II:
Założenia – Rzeczywistość
- 30 x 4,8 m – 30 x 4,8 m
Etap III
Założenia – Rzeczywistość
- 24 x 4,2 m – 20 x 4,2 m
Tu nastąpiła rozbieżność. Okazało się, że po równomiernym rozłożeniu węzłów na trzeciej obręczy muszę dodawać po jednym sznurku między nimi. Powstało 20 pustych miejsc, które trzeba było wypełnić nowymi sznurkami.
Etap III
Założenia – Rzeczywistość
12 x 3,6 m – 30 x 3,6 m
Tu rozbieżności jest olbrzymia. Powstała taka sama sytuacja. Po równym rozłożeniu węzłów powstały między nimi przerwy. Dużo mniejsze niż na obręczy powyżej, ale żeby zachować schemat pracy musiałam poupychać między nimi dodatkowe sznurki. W sumie 30. Sznurki przylegały do siebie bardzo ściśle ale dzięki temu wzór w głównej IV części jest gęsty i ładnie się prezentuje.
Przy wyliczeniach początkowych planowane zużycie sznurka wyniosło 337,2 m. Rzeczywiste zużycie to 395 m.
